Bedrijventerrein A1
Projectnaam | A1 Bedrijvenpark Deventer | ||
Portefeuillehouder | J. van Essen | ||
Rapportageperiode | 6 maart 2025 | ||
Basisinformatie Project | |||

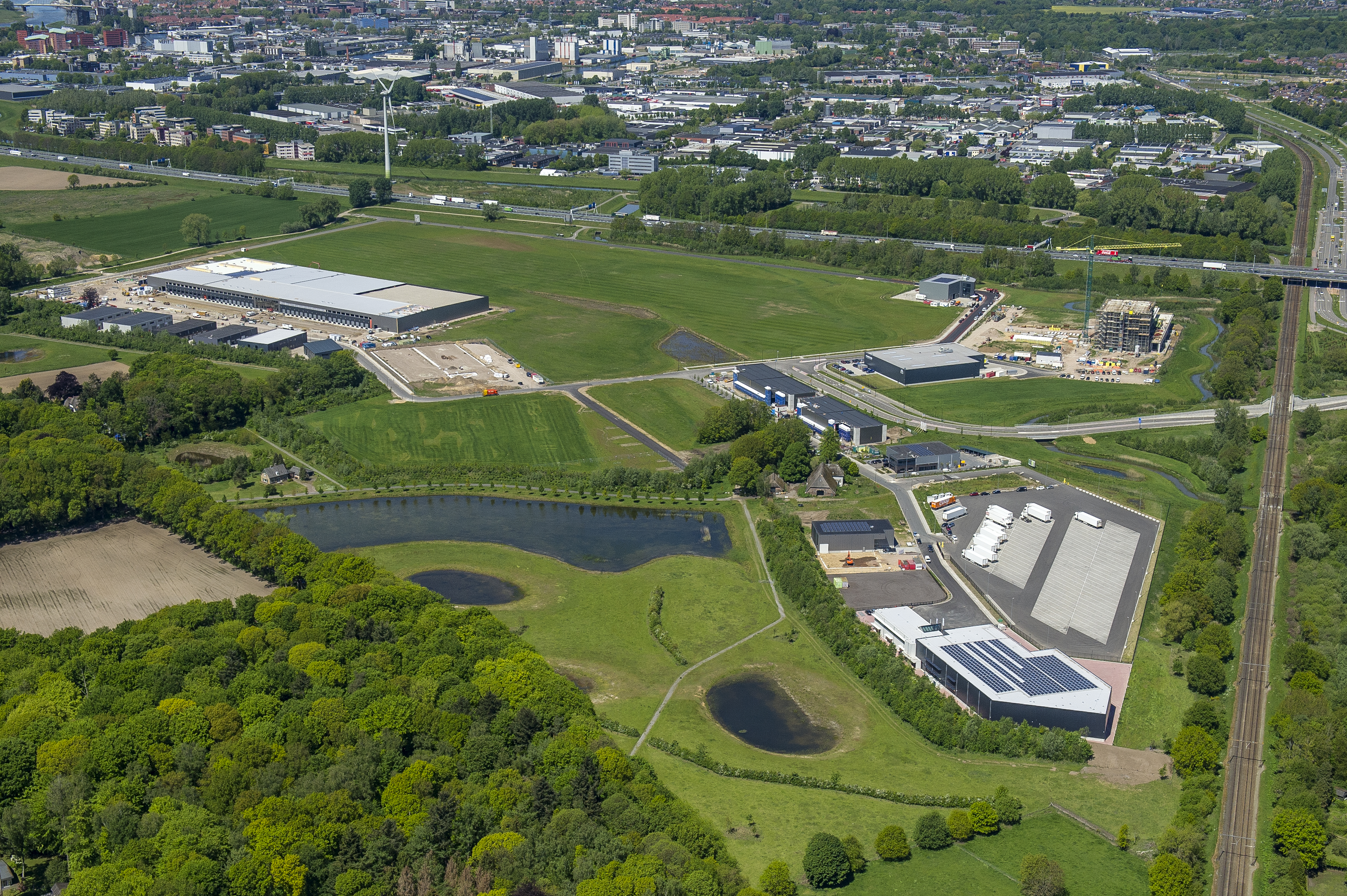

Zuidelijk van de A1 en gelegen tussen de N348, het dorp Epse en de spoorlijn Deventer-Zutphen ligt de locatie voor de vestiging van het bedrijventerrein A1 Bedrijvenpark Deventer. Het totale projectgebied is ongeveer 120 ha. groot, waarvan 60 ha. netto uitgeefbaar is voor de vestiging van bedrijven om daarmee een belangrijke impuls te geven aan de economische groei en de werkgelegenheid in Deventer. | |||
Besluitvorming | |||
Samenvatting van de bestuurlijke besluitvorming omtrent A1 BP: - Bestuurlijke besluitvorming Bestemmingsplan, exploitatieplan, beeldkwaliteitsplan en grondexploitatie (Raad, november 2009); | |||
Projectfase | Realisatiefase | ||
Stand van zaken | |||
Uitgifte westelijk deel kwartaal 1 / 2025 Kavel 15 is gereserveerd. Kavel (8) is gereserveerd voor een mogelijke bedrijfsverplaatsing (De Roos Internationaal Transport B.V.). Voor kavel 5 is een reserveringsovereenkomst getekend en de levering van de kavel zal naar verwachting plaatsvinden in het 1e of 2e kwartaal van 2025. De kavels 3, 4, 7 zijn grotere kavels en worden in verkoop gebracht zodra we zekerheid hebben over de Smart Energy Hub. De verwachting is dat in 2025 de SEH operationeel zal zijn. De kavels17 en 19 zijn nog niet in verkoop genomen vanwege de ontsluiting op de N348. Hiervoor is nog geen tracékeuze vastgesteld door de provincie Gelderland. We verwachten dat medio 2025 een definitief tracé besluit wordt genomen. Deze kavels kunnen dan in 2025 in verkoop worden gebracht. Het is ook mogelijk dat we deze kavels (en kavel 16) langer vasthouden om bijvoorbeeld toekomstige bedrijfsverplaatsingen te kunnen faciliteren aangezien de beschikbare voorraad hard aan het opdrogen is. Uitgifte Oostelijk deel Bouwrijp, en woonrijpmaken | |||
Voortgang | |||
Scope | Op koers | ||
---|---|---|---|
Uitvoering vind plaats binnen gestelde kaders. | |||
Financiën | Op koers | ||
Bij de actualisatie voor de jaarrekening 2024 is het resultaat van de grondexploitatie ten opzichte van de zomeractualisatie verbeterd met ruim €2,0 miljoen. Een belangrijke factor in deze verbetering zijn de verwachte opbrengsten. De bedrijfskavels zijn opnieuw getaxeerd door een extern bureau. Dit heeft geleid tot een positieve bijstelling van de toekomstige opbrengsten. Daarnaast wordt nu gerekend met een jaarlijkse opbrengststijging van 1%. De verwachting is dus dat de opbrengsten de komende jaren blijven stijgen. De raming van het bouw- en woonrijp maken is geactualiseerd en op enkele onderdelen zijn de verwachte kosten naar beneden bijgesteld. Dat geldt ook voor de post onvoorzien. Over de plankosten wordt nu gerekend met een lager percentage onvoorzien. Daar staat tegenover dat de toekomstige plankosten met ca €470.000,- naar boven bijgesteld. | |||
Afwijking begroting? | Nee | ||
Afwijking investering? | Nee | ||
Afwijking exploitatie? | Nee | ||
Risico's en kansen | |||
Risico's en kansen? | Op koers | ||
De risico’s zijn door het kernteam geactualiseerd. De lagere rekenrente, de gerealiseerde verkopen en de stappen die zijn gezet omtrent de ontwikkeling van de SEH zorgen ervoor dat het risicoprofiel van het Bedrijvenpark A1 is afgenomen. Bij de zomeractualisatie was deze dalende trend al zichtbaar en deze lijn heeft zich doorgezet naar de actualisatie voor de jaarrekening 2024. Ten opzichte van de zomeractualisatie is het risicoprofiel met circa €0,9 mln. afgenomen. | |||
Planning | |||
Afwijking begroting? | Nee | ||
zie boven | |||
Afwijking totaalplanning? | Op koers | ||
Communicatie | |||
Communicatie | Op koers | ||
Epse dorpsraad. Met een afvaardiging van de dorpsraad wordt periodiek afgestemd over de voortgang. | |||
Overige informatie |
